网站地图|收藏本站|在线留言|腾讯博客|新浪博客您好,欢迎来到凤谷官网!

凤谷

新型烧结技术突破者Regenerative furnace expert

全国咨询电话0510-88818999
180-5158-2312

更少能源更多能量
当前位置:首页 » 凤谷资讯中心 » 行业资讯 » 钢结构厂房地脚螺栓预埋施工方法

钢结构厂房地脚螺栓预埋施工方法

文章出处:江苏凤谷节能科技有限公司www.fg-furnace.com责任编辑:江苏凤谷节能科技有限公司www.fg-furnace.com人气:-发表时间:2016-10-12 08:10【

在钢结构的基础施工中,地脚螺栓的埋置是钢结构厂房施工的一大关键,地脚螺栓的埋设精度将直接影响到上部钢构件安装的垂直度、方正度精度,特别是埋件下端的悬空时,地脚螺栓的埋设精度控制难度较大。若地脚螺栓的埋置的偏差过大,则会对后期的上部结构施工造成很大的困难。下面介绍一种固定地脚螺栓的好方法。

一、方法特点

采用钢木混合固定架固定地脚螺栓,在基础短柱支模、绑钢筋的同时,用固定架将地脚螺栓精确地固定在设位置,并和基础一块浇筑混凝土。该固定架对保证工程质量和工程进度极为关键,在整个施工过程中要经受各种施工荷载的作用,确保其不变形、不移位、不下沉。

二、适用范围

本法可用于大型钢结构厂房及钢骨混凝土结构施工中埋设较大直径(30 mm以上)、尤其下端悬空的地脚螺栓,操作简便,能保证地脚螺栓的安装精度要求。

三、施工工艺

1. 施工测量

(1)根据图纸要求,对施工现场进行放线、定位。建立40 m测量控制方格网,采取正反两方向闭合测量,修正成果,以减少平面误差。在所有建筑物的角点,必须设立横向、纵向两个控制界桩,并采取适当的加固措施,避免控制界桩在施工过程中遭破坏。所有横向、纵向轴线均设立相对固定的定位桩,所有定位桩的顶标高尽量控制在±0.000上10~20 cm,以便日后拉模线、拉尺丈量复核。

(2)沿建筑物周边每40m左右设立一个临时水准点。同样,临时水准点设立后,亦须经过闭合测量。

2. 地脚螺栓骨架加工

(1)利用12 mm厚木板或竹胶合板按设计尺寸加工成型,画好螺孔位置,并将螺孔钻出,螺孔直径以比地脚螺栓直径大1mm为宜,制成样板。这样,将准确地控制地脚螺栓相对位置,样板重复利用率高,操作性强,大大提高了制作地脚螺栓钢骨架的效率。

(2)制作支架,将样板平放其上,再把地脚螺栓用双螺母固定在样板上,将水平、垂直位置调准,用直径12mm钢筋将地脚螺栓焊成一个整体骨架,设上下两道钢筋环箍,再校正一遍,消除误差后卸下螺母及样板,从而牢牢地控制了地脚螺栓的相对位置。

3. 地脚螺栓的埋置

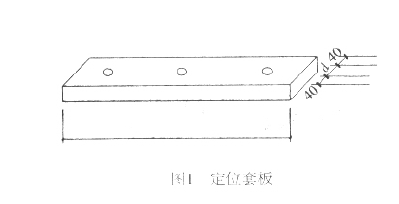

(1)地脚螺栓套板加工地脚螺栓套板的尺寸及套板上的开孔与日后上部结构中柱脚底板的尺寸及开孔应一致。套板采用30mm厚的木板,长度为短柱沿螺栓方向尺寸,宽度为螺栓直径+80mm,根据节点详图所规定的尺寸及开孔位置进行加工(图1)。开孔直径应比地脚螺栓直径大2mm为宜。同时,套板面须用墨线弹出,纵横轴线穿过该组地脚螺栓的具体位置,以便日后复核。

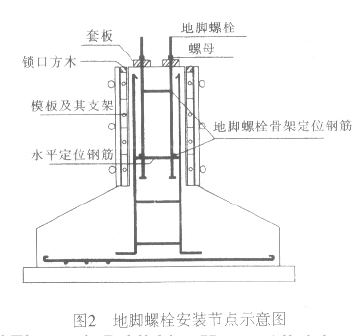

(2)地脚螺栓安装基础短柱钢筋绑扎时,在短柱两侧竖筋上焊接两根12水平钢筋,然后利用吊车将地脚螺栓吊入短柱内,使骨架下部环箍置于其上,并保证地脚螺栓的标高符合设计高度。

(3)标高控制支设短柱模板,将地脚螺栓的螺杆由下至上穿过套板,在螺杆上拧上相应的螺母,通过螺母的松紧,调节地脚螺栓的顶部标高,用水准仪测量控制螺栓顶标高,直到与图纸要求相符合为止。在施工过程中,用水平尺检测套板及螺杆,必须使套板面处于水平状态,螺杆处于垂直状态。

(4)平面位置控制套板及螺栓就位后,须用经纬仪进行复核。将经纬仪架立在需复核的地脚螺栓的轴线控制点上,目镜瞄准远端该轴线的另一控制点, 确定目镜中十字丝中心,即为该轴线位置,然后复核位于该轴线上的每组地脚螺栓与轴线位置关系是否准确,并修正结果。经纬仪复核必须纵、横两个方向进行。
